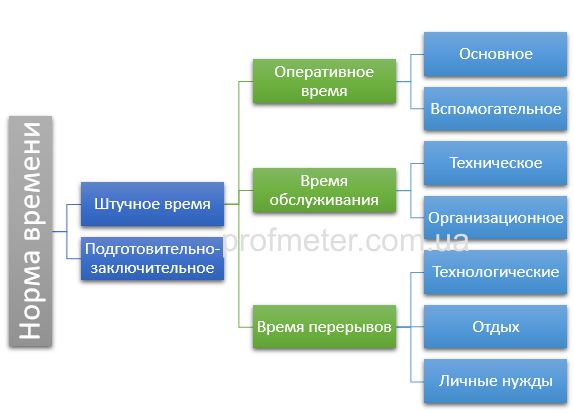

Норма времени
Норма времени - это определенная на данном предприятии, в конкретных организационно технических условиях, величина затрат времени на осуществление законченного цикла трудовых операций.
Например, производство партии изделий или выполнение производственного задания.
В отличие от штучного времени, в норму времени на выполнение производственного задания включается подготовительно-заключительное время. То есть затраты времени, необходимые на подготовку к началу производственного (или другого) процесса и время, необходимое на приведение оборудования в первоначальное состояние. Например, разогрев печей перед началом производства и уборку помещения после выполнения задания.
Норма времени на выполнение производственного задания включает штучное время и подготовительно-заключительное время.

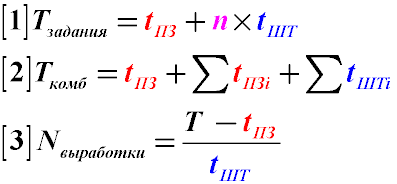

То есть, штучное время на изготовление каждой детали (выполнение трудовой операции) умножается на величину производственного задания и к полученному значению добавляется время, необходимое на подготовку к выполнению задания и приведению рабочего места в первоначальное состояние [1].
Если необходимо определить норму времени на изготовления нескольких видов деталей (проведения различных трудовых операций), то формула выглядит несколько сложнее [2]. К подготовительно-заключительному времени, необходимому на подготовку оборудования к работе в целом (tпз), нам будет необходимо добавить время подготовки к смене каждой детали (например, переналадки станков) и к полученной сумме прибавить сумму каждого штучного времени на изготовление каждой партии (!) деталей (то есть n*tшт). Тогда полученное значение будет верным.
Кроме термина "норма времени на производственное задание" часто применяют термин норма выработки.
Норма выработки - это обратная к норме времени величина, которая показывает объективно определенный ожидаемый объем результатов труда за заданный промежуток времени.
Чтобы определить норму выработки, нужно из заданного временного промежутка T вычесть подготовительно-заключительное время и полученную разность разделить на величину штучного времени изготовления одной детали (однократного выполнения трудовой операции) [3].
Виды норм и нормативов трудовых операций |
Описание курса
| Оперативное время
|
