Норматив незавершенного производства
Обеспечение нормального производственного процесса заключается не только с своевременной технической подготовке производства но и своевременном финансовом обеспечении как подготовительных так и самих процессов производства.
Необходимо понимать, что для производства любой продукции необходимо как приобретение материалов, комплектующих и выплату заработной платы, но и обеспечение работы предприятия на протяжении всего времени, пока сырье, материалы и комплектующие не станут готовой продукцией. То есть, если предприятию необходимо на производство 1 изделия 10 дней, при этом в сутки выпускается 2 изделия, то каждый день в производстве находится 20 единиц продукции в разной степени готовности. В результате в незавершенном производстве будут постоянно "заморожены" затраты на их производство.
Одной из задач финансового директора является своевременная оценка изменения объемов незавершенного производства при увеличении или сокращении объема выпуска продукции и формирования необходимых финансовых ресурсов для бесперебойного функционирования предприятия. Это означает, что при формировании каждого финансового плана необходимо предусмотреть изменение объема оборотных средств, находящихся в форме незавершенного производства.
Для грубой оценки объема оборотных средств, необходимых для обеспечения незавершенного производства, можно использовать формулу, указанную ниже.

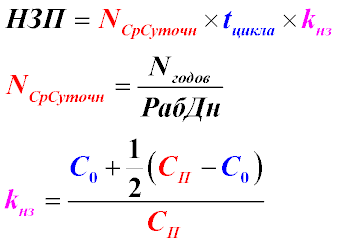

Формула норматива незавершенного производства
Обозначения в формулах:
НЗП - норматив незавершенного производства
Nср.суточн - объем среднесуточного выпуска в денежном выражении
t - длительность производственного цикла
k - коэффициент нарастания затрат
Nгодов - объем годового выпуска продукции в денежном выражении
РабДн - количество рабочих дней в году согласно календарному плану работы предприятия
Со - первоначальные затраты для запуска изделия в производство
Сп - полная производственная себестоимость изделия
Пояснение.
Объем незавершенного производства равен среднесуточной стоимости выпускаемой продукции, умноженной на длительность производственного цикла и на коэффициент нарастания затрат. (Формула 1)
Каждый из множителей ниже будет рассмотрен отдельно, также будут указаны недостатки данной формулы.
Среднесуточный выпуск продукции
Среднесуточный выпуск продукции находится как частное от годового объема выпуска продукции к количеству рабочих дней, в течение которых работает предприятие (Формула 2). При этом количество рабочих дней зависит именно от индивидуального режима работы данного, конкретного предприятия.
Предположим, что существуют два предприятия, с объемом выпуска продукции в один миллион долларов в месяц. При этом одно работает семь дней в неделю, а второе - пять. В результате в апреле у первого среднесуточный выпуск продукции будет равен
1 000 000 / 30 = 33 333 долларов
а у второго
1 000 000 / 21 = 47 619 долларов.
Как видно, режим работы предприятия радикально влияет на расчетный среднесуточный выпуск продукции.
Главный "подводный камень" этого метода расчета заключается в самом предположении, что предприятие выпускает продукцию ритмично и равномерно. За всю мою многолетнюю практику управления финансами крупных предприятий, этого ни разу не случалось (!). Что из этого следует? Очень просто - в момент необходимости пикового выпуска продукции оборотных средств просто не хватит и вы остановите производство! Это как шутка про "среднюю температуру по больнице" - часть пациентов в морге, а часть с +42.
При планировании необходимого объема финансовых ресурсов необходимо учитывать именно "пиковые" периоды производства и вовремя аккумулировать финансовые ресурсы. Преподаватели же часто не объясняют студентам этих нюансов и сосредотачивают их внимание на решении задач, которые искажают реальное положение дел и имеют мало отношения к действительности.
Коэффициент нарастания затрат
Формула коэффициента нарастания затрат приведена на рисунке выше (Формула 3). Рассмотрим сначала экономический смысл вычисления данного коэффициента.
Накопление затрат на производство продукции начинаются совсем не с "нулевой отметки". Никто не начнет производственный процесс, как минимум, без предварительного приобретения сырья, материалов или комплектующих, которые подлежат дальнейшей обработке. Именно поэтому многие авторы ошибочно обозначают сумму материальных затрат как первоначально накопленные затраты. На самом деле, материалы вовлекаются в производство изделия постепенно, по мере его производства (сборки), а в состав первоначально накопленных затрат может входить, например, и конструкторская документация, если мы имеем дело с индивидуальным производством.

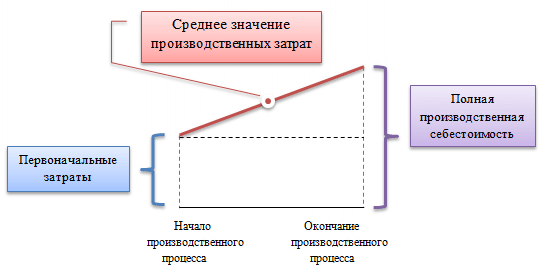

В момент, когда производство завершено и полуфабрикат стал готовой продукцией, все затраты, которые подлежат накоплению, собраны как производственная себестоимость изделия (верхняя точка графика).
Если вернуться к формуле расчета НЗП (Формула 1), то для вычисления денежного эквивалента стоимости незавершенного производства делается предположение, что затраты при производстве нарастают равномерно, поэтому если найти среднее значение себестоимости изделия в незавершенном производстве, то можно вычислить весь объем незавершенного производства.
Поскольку мы свели задачу к нахождению среднего значения на графике нарастания затрат, то теперь можно пояснить Формулу 3 (коэффициент нарастания затрат). К первоначальным накопленным затратам в момент производства изделия мы добавляем ровно половину от разности между полной и первоначальной себестоимостью изделия. Таким образом, оказываемся точно в указанной на графике точке. Разделив полученное значение на полную производственную себестоимость изделия, мы получаем искомый коэффициент по отношению к себестоимости для расчета с помощью Формулы 1.
